Капитальные ремонты продолжаются
«Ивгортеплоэнерго» продолжает готовиться к новому отопительному сезону. Проведены испытания на плотность и прочность наружных тепловых сетей, все выявленные дефекты устранены. Отремонтировано профильное оборудование. Для безаварийной эксплуатации опасного оборудования проведены работы на системах автоматики.

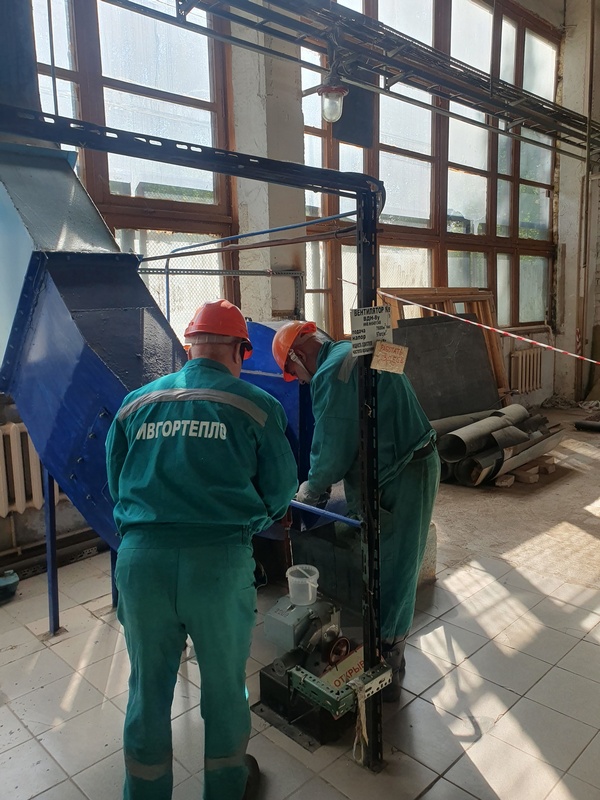

Подготовительные работы на центральных тепловых пунктах и насосных станциях, включавшие в себя промывку пластинчатых теплообменников, частичную замену запорной арматуры и контрольно-измерительных приборов, выполнены на 54%.

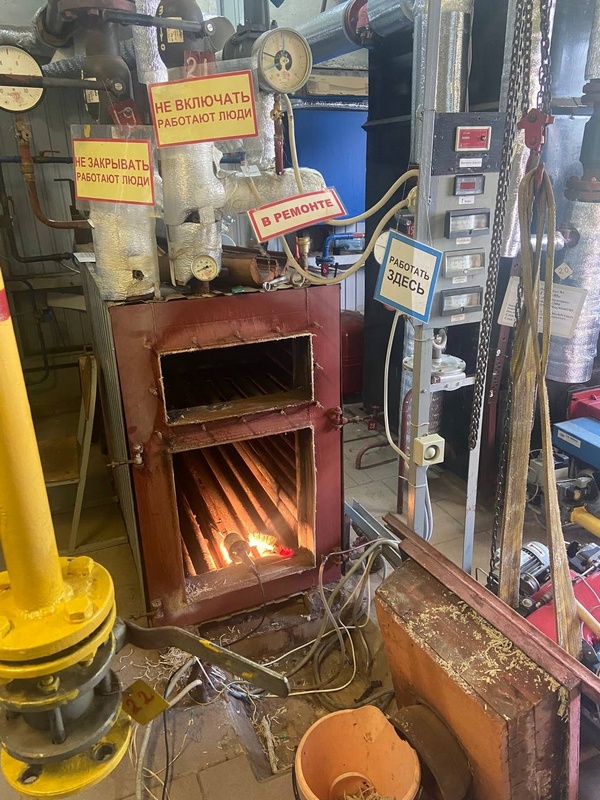

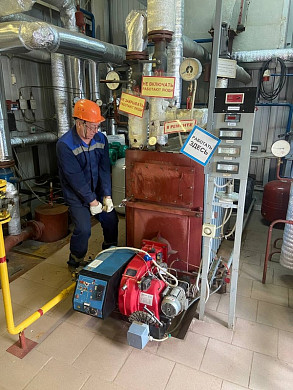

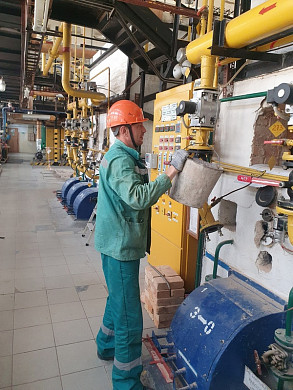

Сейчас на котельных идет ремонт оборудования, уже завершены работы на 37 котлах, 20 подогревателях, отремонтированы 86 сетевых насосов. Общая готовность котельных составляет 60%.
